BIM 4D: Planejamento e Cronograma de Obras
Descubra como o BIM 4D integra o cronograma físico ao modelo 3D, permitindo a simulação visual do avanço da construção. Entenda as vantagens dessa tecnologia para prever gargalos logísticos, otimizar sequenciamentos e garantir o cumprimento de prazos com maior assertividade.
Baixar Infográfico em Alta Resolução
BIM 4D: Planejamento e Cronograma de Obras
Descubra como o BIM 4D integra o cronograma físico ao modelo 3D, permitindo a simulação visual do avanço da construção. Entenda as vantagens dessa tecnologia para prever gargalos logísticos, otimizar sequenciamentos e garantir o cumprimento de prazos com maior assertividade.
Baixar Infográfico em Alta ResoluçãoBIM 4D: Planejamento e Modelagem na Prática
Um cronograma de obra em Gantt mostra datas, mas não mostra o canteiro. É comum uma equipe de planejamento aprovar uma sequência de atividades no papel e só descobrir na prática que duas frentes de trabalho vão disputar o mesmo espaço físico na mesma semana, ou que uma estrutura de escoramento precisa ficar montada exatamente onde o cronograma previa a entrada de um guindaste.
Esse descolamento entre o planejamento temporal e o espaço real da obra gera atrasos, retrabalho de sequenciamento e decisões de campo tomadas sem visibilidade do impacto nas etapas seguintes. O BIM 4D existe justamente para fechar essa lacuna: ele conecta o modelo 3D da edificação às atividades do cronograma, permitindo visualizar e simular a construção ao longo do tempo antes de qualquer intervenção física.
Neste artigo, explicamos o que é o BIM 4D, quais ferramentas usar para integrar modelagem e planejamento, e como aplicar essa abordagem na prática para reduzir atrasos e melhorar a comunicação entre engenharia, obra e cliente.
O que é o BIM 4D

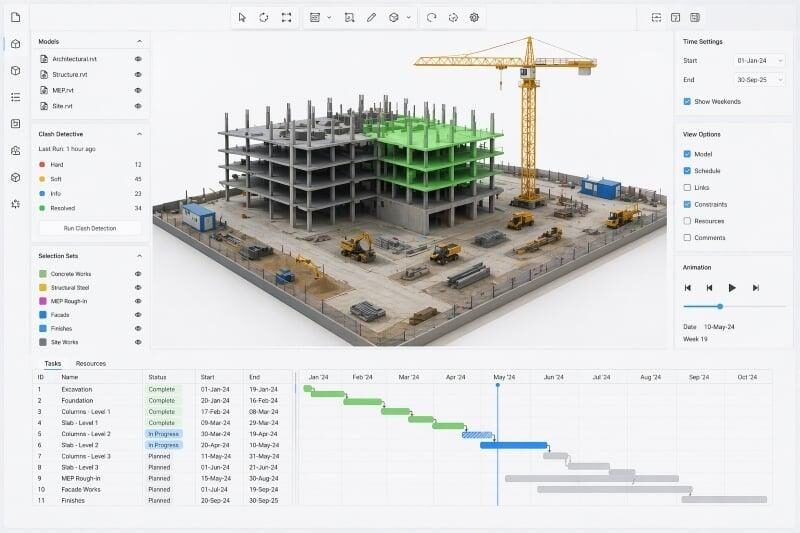

BIM 4D é a prática de vincular os elementos do modelo tridimensional de um projeto às atividades de um cronograma de obra, adicionando a dimensão tempo à modelagem. Na prática, cada elemento construtivo, uma laje, um pilar, um trecho de instalação, passa a estar associado a uma tarefa do cronograma, com data de início e término. O resultado é uma simulação visual da construção, em que é possível avançar dia a dia (ou semana a semana) e ver exatamente o que deveria estar erguido, montado ou instalado em cada momento da obra.

Um levantamento bibliométrico recente sobre a adoção do BIM em cronogramas de construção descreve essa progressão de forma direta: a dimensão 3D entrega a representação visual do projeto e facilita a detecção antecipada de conflitos entre disciplinas, enquanto a incorporação da dimensão temporal, o 4D, permite simular o cronograma e avaliar a sequência de atividades e o avanço previsto da obra.
Ferramentas para integrar modelagem e cronograma.
Colocar o BIM 4D em prática exige a combinação de ferramentas de modelagem, planejamento e simulação:
- Revit: modelagem paramétrica dos elementos construtivos que serão vinculados às atividades do cronograma.
- MS Project ou Primavera P6: elaboração do cronograma com a estrutura analítica de atividades (EAP) que servirá de base para a vinculação com o modelo.

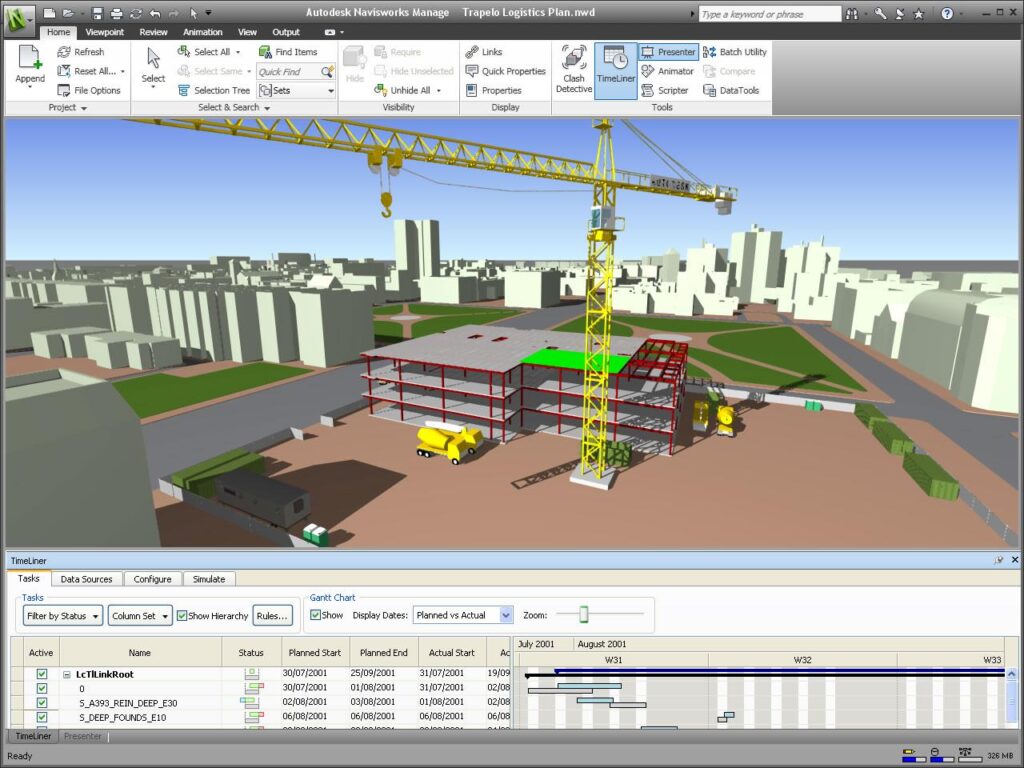

- Navisworks: agregação dos modelos de disciplinas, vinculação de elementos 3D às tarefas do cronograma (TimeLiner) e simulação da sequência construtiva.
- Synchro ou Vico Office: plataformas dedicadas a planejamento 4D, com recursos mais avançados de simulação e análise de conflitos espaço-temporais.
- Point cloud e fotografias 360°: comparação entre o avanço físico real da obra e o avanço previsto no modelo 4D, para monitoramento de progresso.
Para quem está estruturando esse fluxo pela primeira vez, vale aprender BIM 4D com a SPBIM, combinando o uso do Navisworks com boas práticas de estruturação de EAP.
Como o BIM 4D transforma o planejamento de obras
Visualização e simulação da sequência construtiva.
Com o modelo vinculado ao cronograma, é possível apresentar a sequência de construção de forma visual para toda a equipe, incluindo pessoas que não leem um Gantt com fluência, como o cliente ou a fiscalização. Uma revisão sistemática que analisou 69 artigos acadêmicos sobre BIM 4D identificou a visualização aprimorada e o planejamento de obra mais preciso como os benefícios mais citados na literatura, à frente até da própria detecção de interferências, o que reforça o papel do 4D como ferramenta de comunicação, e não apenas de controle técnico.

Detecção de conflitos de tempo e espaço
Além de cruzar geometria entre disciplinas, como faz o clash detection tradicional, o BIM 4D permite identificar conflitos que só existem quando o tempo entra na equação: duas equipes programadas para ocupar a mesma área no mesmo período, ou uma atividade que depende de um espaço de manobra que o cronograma ainda não liberou. A mesma revisão sistemática aponta a melhoria na detecção e resolução de conflitos de cronograma e espaço físico entre os benefícios mais recorrentes do BIM 4D relatados pela literatura

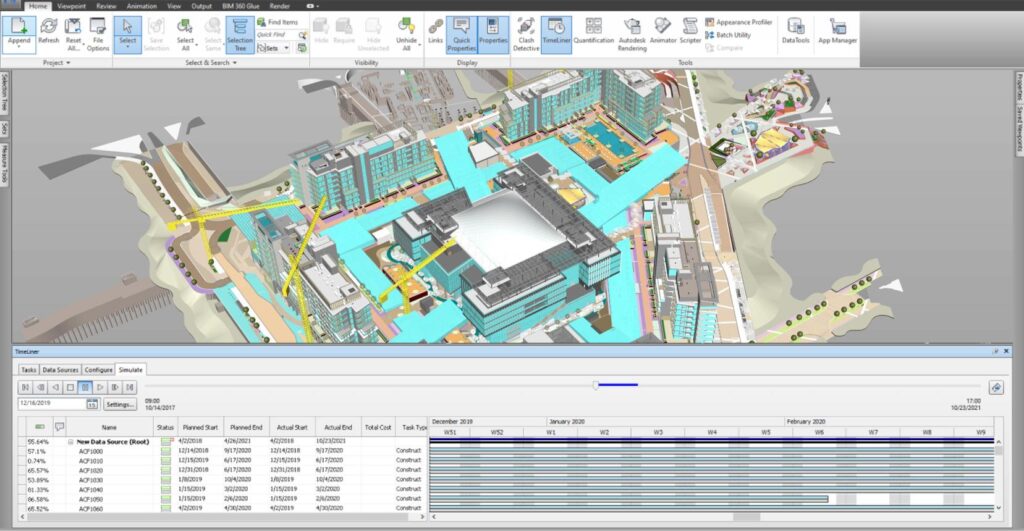

Monitoramento de avanço físico da obra
Comparar o avanço previsto no modelo 4D com o avanço real registrado em campo, por nuvem de pontos, fotos 360° ou drone, permite identificar desvios de cronograma cedo o suficiente para agir. Esse tipo de comparação também apoia decisões de replanejamento, já testadas em modelo antes de serem comunicadas às equipes de obra. Projetos que ainda não têm essa cultura de acompanhamento estruturada podem se beneficiar das etapas do processo de implementação do BIM como referência para introduzir o 4D de forma gradual no fluxo de trabalho.
Benefícios práticos do BIM 4D
- Comunicação mais clara com clientes e stakeholders, que passam a visualizar a obra evoluindo no tempo em vez de interpretar um cronograma abstrato.
- Identificação antecipada de gargalos de sequenciamento e disputas de espaço entre frentes de trabalho.
- Planejamento de logística de canteiro mais preciso, com simulação de acessos, áreas de estocagem e movimentação de equipamentos por período.
- Melhoria na segurança da obra, ao visualizar riscos de interferência entre atividades simultâneas antes de sua execução.
- Monitoramento de avanço físico mais objetivo, comparando o previsto no modelo com o executado em campo.
- Redução de atrasos e retrabalho de replanejamento, por decisões tomadas com visibilidade espaço-temporal da obra.
Limitações e desafios da implementação
Apesar dos ganhos, vincular manualmente cada elemento do modelo a uma atividade do cronograma ainda exige esforço considerável, sobretudo em obras grandes ou com cronogramas muito detalhados. Estudos sobre implementação de BIM 4D apontam a falta de experiência e de equipes qualificadas como o obstáculo mais recorrente para sua adoção, seguido de perto por problemas de interoperabilidade entre as ferramentas de modelagem e as plataformas de planejamento.
Essa dificuldade de troca de dados entre sistemas costuma aparecer quando modelos exportados em formatos proprietários perdem informação ao entrar em outra plataforma; validar a qualidade e a estrutura do modelo antes dessa troca, com ferramentas como o SimpleBIM, ajuda a reduzir esse atrito. Outro ponto de atenção é a maturidade desigual das equipes envolvidas: pesquisas de campo mostram que nem todos os participantes de um projeto têm o mesmo nível de familiaridade com BIM, o que cria dificuldades de colaboração justamente no momento de integrar cronograma e modelo.
Conclusão
O BIM 4D transforma o cronograma de uma lista de datas em uma simulação visual e testável da construção, o que reduz surpresas de campo, melhora a comunicação com stakeholders e antecipa conflitos que um Gantt tradicional não é capaz de mostrar. O ganho é maior quando a prática é incorporada desde o planejamento inicial da obra, e não como um exercício isolado de visualização ao final do projeto.
Para equipes que ainda planejam obras apenas em cronogramas 2D, o caminho recomendado é começar por um piloto: vincular um trecho crítico do cronograma ao modelo 3D no Navisworks e medir o ganho de clareza nas reuniões de obra antes de expandir a prática para o projeto inteiro. Fale com nossos especialistas para estruturar esse piloto na sua próxima obra.
Quer aprofundar seu conhecimento em BIM 4D e planejamento de obras?
Assine a newsletter da SPBIM e receba, direto no seu e-mail, conteúdos técnicos, estudos de caso e novidades sobre BIM, modelagem 3D e gestão de projetos para o setor de AEC.
SPBIM. Conteúdo técnico sobre BIM para profissionais de Arquitetura, Engenharia e Construção.
Referências
ASSOCIAÇÃO BRASILEIRA DE NORMAS TÉCNICAS. ISO 19650: Organização e digitalização de informações sobre edificações e obras de engenharia civil, incluindo modelagem da informação da construção (BIM). Gestão da informação usando modelagem da informação da construção.
Systematic review of 4D BIM benefits in construction projects. ScienceDirect, 2025.
BIM Implementation in Construction Projects: Benefits and Obstacles with focus on 4D scheduling. ResearchGate, 2023.
Exploring the knowledge structure of building information modeling (BIM) adoption in construction scheduling: a bibliometric analysis from 2008 to 2024. ScienceDirect, 2025.
The efficient generation of 4D BIM construction schedules: a case study of the Nanterre 2 CESI project in France. Frontiers in Built Environment, 2022.
